CORTES DE ENERGÍA EN USHUAIA: “ESTAMOS PONIENDO EL MÁXIMO ESFUERZO EN UNA SOLUCIÓN A CORTO PLAZO PARA IR NORMALIZANDO EL SERVICIO”

Así lo informó el ministro de Energía, Alejandro Aguirre, sobre el arribo a la provincia de una plaqueta que permitirá poner nuevamente en funcionamiento la turbina Rolls Royce, garantizando así que el suministro de energía en la ciudad de Ushuaia se vaya normalizando.

ACTUALIDAD10/05/2024yagan noticiasyagan noticias

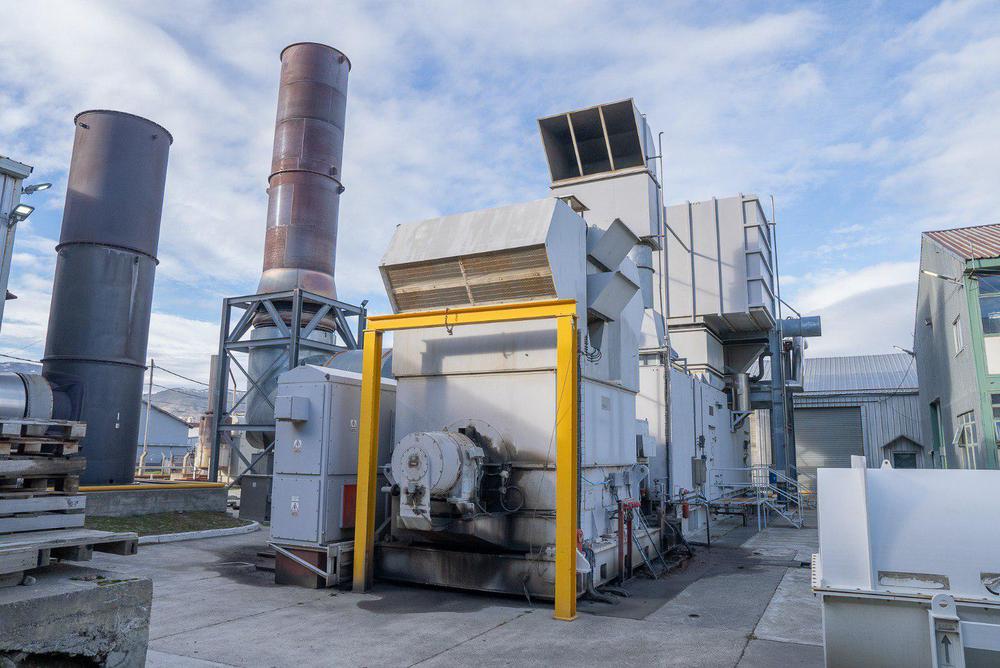

IMG_1870

El Ministro de Energía, precisó que a través de la Dirección Provincial de energía se “está poniendo el máximo esfuerzo en una solución a corto plazo para ir normalizando el servicio en la ciudad”, recordando que “se está trabajando a contrarreloj en cada inconveniente que se está presentando, aunque el principal está en la Central”.

En este sentido, informó que este sábado 11 de mayo se espera el arribo a la Provincia de una plaqueta que permitirá poner nuevamente en funcionamiento la turbina Rolls Royce en la Central Eléctrica de la ciudad de Ushuaia, con lo cual se espera que vaya normalizándose el suministro de energía.

“Se trata de una plaqueta que con el Régimen Aduanero de Importación actual estaba previsto que llegue a la Provincia el 16 o 17 de mayo, y afortunadamente la estamos trayendo este sábado a partir de gestiones del representante de Aduana en Ushuaia, Gerardo Sciutto, junto al personal de Casa Tierra del Fuego”, detalló.

El Ministro estimó que a partir del arribo de esta plaqueta “estimamos que el fin de semana puede estar solucionado”, señalando que la pieza “se instala y se hace la revisión de laboratorio para poder arrancar la turbina”.

“La turbina se pondrá en funcionamiento en modo de prueba para ir generando progresivamente una mayor cantidad de energía, por lo que sobre el final del día sábado ya tendremos un avance de cómo está la Rolls Royce”, explicó.

Aguirre indicó que una vez en funcionamiento la turbina Rolls Royce “estaremos en la misma condición previa al corte del 30 de abril”, recordando que este equipo genera el 40% de energía de la ciudad y actualmente “estamos con un 60% que se genera con siete equipos que se pusieron en marcha al momento del corte y es la energía que hasta ahora se puede suministrar”.

Por último, el funcionario aseguró que con la puesta en funcionamiento progresiva de la turbina Rolls Royce se normalizará, incluso, el servicio de alumbrado público en la ciudad.

Te puede interesar
photo_5174896543675821295_y

COMENZARON TRABAJOS SOBRE LA RUTA 7 QUE UNE LA MARGEN SUR DE RÍO GRANDE CON LA RUTA NACIONAL N°3

yagan noticias
ACTUALIDAD30/09/2024

Este lunes personal de la Dirección Provincial de Vialidad inició los trabajos de remoción del viejo alambrado y de reparación de la calzada de la Ruta 7 que une la margen sur de Río Grande con la Ruta Nacional N°3. Además se publicó el llamado a licitación para la construcción de un nuevo alambrado con especificaciones adecuadas al acuerdo firmado con el propietario de la tierra.

Lo más visto
